重大装备
海阳核电4号机组3200吨履带起吊破纪录
见道网 2023-07-05 09:09
  • 项目底封头位于内部结构基础,吊装总重量700多吨
  • 该起吊项目创下同类堆型最快吊装安装施工纪录
阅读本文需要
2 分钟

近日,海阳核电二期工程4号机组钢制安全壳底封头模块顺利吊装就位。

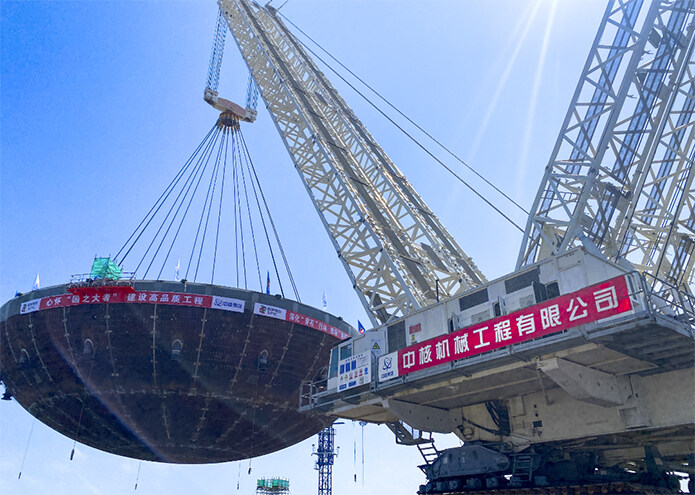

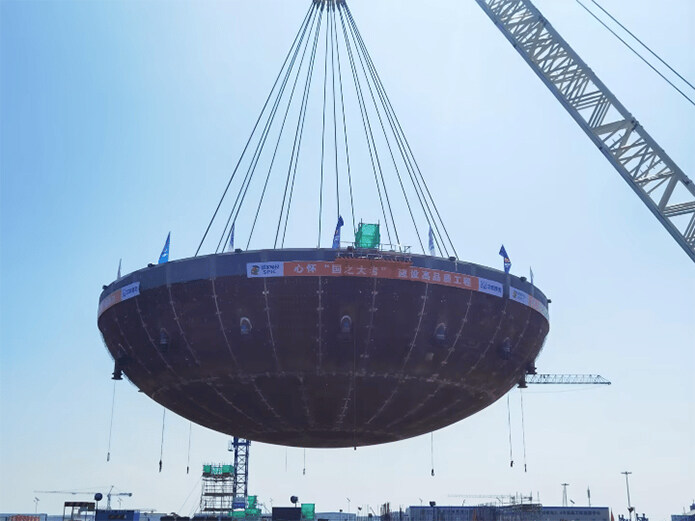

本次吊装采用3200吨履带起重机担当重任,吊装自8时27分起吊,3200吨的钢铁巨兽经过起钩、悬停、旋转、带载行走、下落、调整等一系列动作,历时1小时32分钟这个660吨的大碗顺利就位。整个过程用时最短、摘钩最快、256根螺栓一次性安装成功,创下同类堆型最快吊装安装施工纪录。

CV底封头具备外形尺寸大,吊装风险高的特点,吊装颇具难度。为确保吊装任务顺利完成,3200吨履带吊在进入吊装场地前,就要经过项目团队严密体检,对吊车的保养维修及各零部件进行全方位的检查,无异常后,才能在规定时间内按规划路线转场到起吊点的位置,为后续按计划实施吊装作业做好充分准备。

全壳是核电厂隔离放射性物质的重要建筑物,由内层的钢制密封安全壳和外层的钢板混凝土屏蔽厂房共同组成的最后一道安全屏障。在结构上由底封头、一环、二环、三环、四环和顶封头六大模块组成。其中,底封头位于内部结构基础,吊装总重量700多吨。

这是4号机组核岛反应堆厂房吊装的首个大型模块,标志着该厂房主体结构正式启动,为后续核岛反应堆厂房内关键路径施工创造了良好条件。(转载请注明见道网www.seetao.com)见道网工程栏目编辑/谢莉

评论

相关文章

重大装备

首台连续化天然气联产纳米碳及高纯度氢设备正式亮相

03-12

重大装备

济南黄河隧道双线贯通:刷新纪录,助力黄河流域高质量发展

03-04

重大装备

美国ARA展中国智造装备大放异彩

02-27

重大装备

矿山开采领域再添实力悍将!日立建机新机登场

02-26

重大装备

百台齐发,柳工以奋进姿态开启2024年新征程

02-02

重大装备

超级工程领航号盾构机面世,将助力崇太长江隧道建设!

02-02

收藏
评论
分享

找回密码

获取验证码
确定
