提及宁夏中卫的腾格里沙漠,往往会想到环绕四周的无尽黄沙和广袤戈壁。随着中国“双碳”目标的提出,这片昔日荒芜的土地正在经历一场深刻的变革。在中国西北的沙漠、戈壁和荒漠区域,大型光伏基地项目正在如火如荼地建设,将这片曾经的“不毛之地”变成了一片充满生机的光伏“蓝海”。

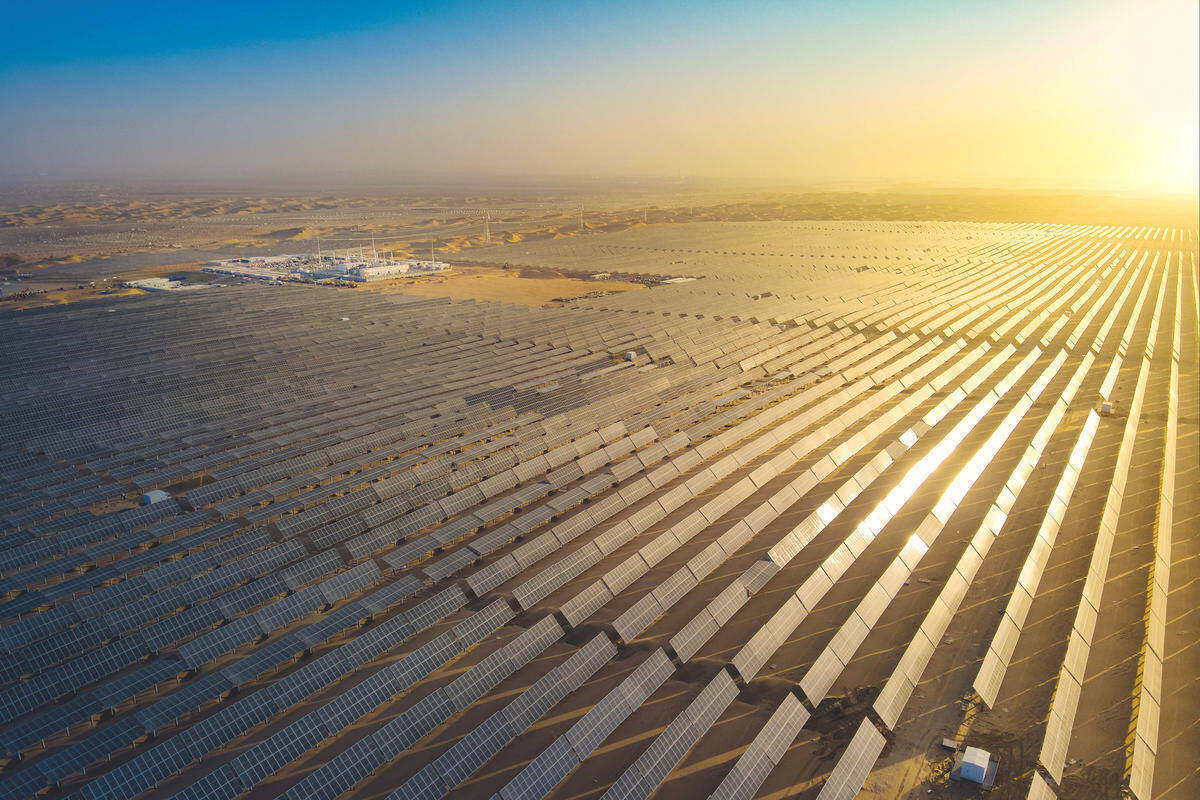

穿越绿树掩映的繁华市区,再经过崎岖的沙石路段,我们便可以看到全国首批首个“沙戈荒”新能源基地的壮丽景象。在这片广袤的土地上,数万亩光伏板熠熠生辉,宛如一片蓝色的海洋,与周围的黄沙戈壁形成鲜明对比。
沙戈荒涌现光伏蓝海
“十四五”期间,国家多次强调要加速推动沙漠、戈壁以及荒漠地带的大型风电和光伏基地的建设。据悉,腾格里沙漠新能源基地以建设大型风电、光伏基地为主,配置建设相应火电调峰机组,新能源总装机规模1300万千瓦,规划总投资超850亿元。其中,一期光伏项目占地面积约2.8万亩,总投资约53亿元,配套建设1座330千伏升压站和1座储能电站。
在荒漠中行驶,汽车颠簸感强烈,步行时每一步都难以确定脚下沙土的松实程度。即使只是微风吹过,空气中也会被携带起沙土,视线受到严重影响。因此,在荒漠中打桩、运送和修建数万亩光伏板绝非易事,需要克服许多困难。“除了沙子,这里所有你能看到的设备,从光伏组件的运输到设备的安装,都是前期人工付出巨大努力的结果。以打桩工作为例,虽然表面看起来沙土松软,打桩机应该可以轻易打通,但实际上我们是通过从侧面引孔注水的方式来操作的。”宁夏龙源新能源有限公司党委副书记、总经理郭鹏飞表示。尽管表面上看这里是沙漠,但当打桩至地下半米左右时,就会有水渗出,沙土层被水湿润后变得十分紧密,打桩机很难进行工作。“在组件运输、维修清洗等很多环节,我们都加班加点地工作,克服了许多难题。”郭鹏飞补充道。

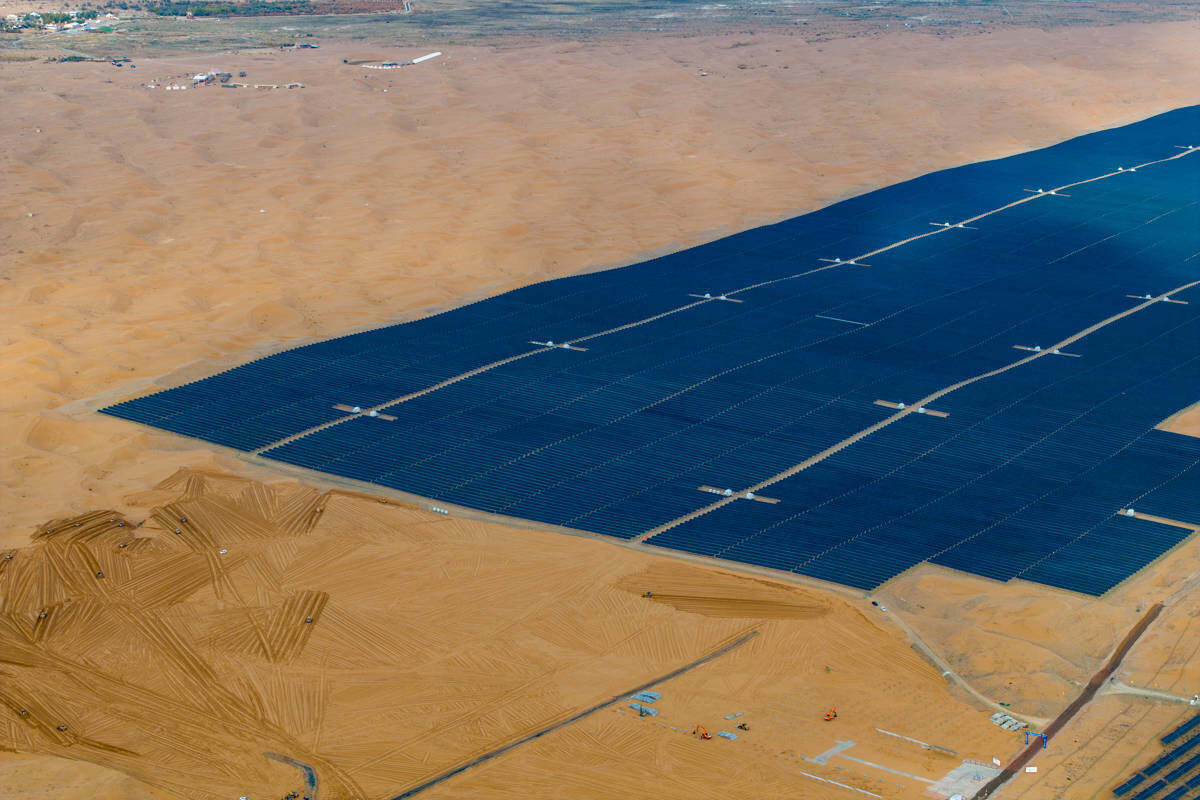

尽管施工环境恶劣,但腾格里沙漠新能源基地依然高效地完成了建设。从2022年9月9日开工建设,到2023年4月26日并网发电,仅用了短短几个月的时间。在这期间,基地平整了2.8万亩沙丘场地,仅用了10天时间;完成了330千伏升压站的土建工程,仅用了28天;完成了330千伏升压站的电气安装,用了60天;完成了330千伏送出线路的144基铁塔组立和51公里导线展放,用了70天;完成了33万根PHC管桩施工和1.2吉瓦的组件安装,用了90天;在48小时内完成了311台箱变送电和4354台逆变器的带电工作。这一系列数字的背后,也体现了工人们无畏困难、争分夺秒的精神,以及他们为建设绿色能源基地所付出的辛勤努力。数据显示,一期光伏项目并网后,每年可提供清洁电能18亿千瓦时,可满足150万个家庭一年的用电量。
探索光伏板上、板间、板下综合经济
“A标段44万块光伏板并不简单,我们在桩基位置上都设了可追光措施。”宁夏龙源新能源有限公司相关人士表示,项目按照智能化发电思路建设,平单轴支架通过风速传感器数据及时调整倾角,做好大风期间的支架安全性保护。配合采用微控制器处理技术,利用高精度倾角传感器和太阳运行轨迹相结合的方式,实现对太阳的精确跟踪,提升约5%发电效能。
除了光伏项目的建设,该基地还在一期光伏项目板下开展了多元治沙模式和治沙经济,通过草方格固沙等方式,达到综合治理的生态效益。根据国家林草局2019年第六次全国荒漠化和沙化调查工作数据,截至2019年,全国荒漠化土地面积已经达到257.37万平方公里,占国土面积的26.81%。因此,防治荒漠化和生态修复已经成为中国可持续发展的重要任务之一。
根据数据显示,一期光伏项目占地2.8万亩,其中治沙范围已经超过了2.6万亩。与大多数场景下的光伏板相比,一期光伏项目的桩基高度明显偏高。宁夏龙源新能源有限公司相关人士说道,项目光伏组件中心点提升至距地面3米,目的是运用“林光互补”“农光互补”技术,采取“林草结合”模式,实现“板上发电、板间种植、板下修复”新格局,形成光、林、草相结合的林沙产业新模式。
“在沙漠地区极度缺水的条件下,探索光伏板下种植经济确实是一项具有挑战性的任务。”国家能源集团龙源电力宁夏公司一期光伏项目经理李超翔感慨道。他们曾尝试种植多种农作物,在经历过多次尝试后,终于发现多肉植物、茄子、辣椒等农作物以及培育的蘑菇在光伏板下的环境中生长良好。据介绍,未来一期光伏项目或还将开展板间种植红枣、枸杞、苜蓿等经济作物。
发挥国企社会、经济责任担当
近年来,国家能源集团龙源电力在以建设“绿色能源+生态治理”为核心目标之下,也积极发挥国企社会、经济责任担当。龙源电力自成立以来,一直致力于创新化、绿色化、智慧化、责任化等多方面的努力。他们不仅成功建立了全球最大的风电新能源数字化平台,还有项目入选生物多样性与能源革命论坛典型案例,并入选2023年《财富》中国ESG影响力榜。目前,龙源电力宁夏公司仍在积极布局开发风光火储一体化、水风光一体化等千万千瓦级大基地,并紧锣密鼓筹划宁夏腾格里沙漠新能源基地二期项目的开工建设。
2023年6月11日,宁夏-湖南±800千伏特高压直流输电工程开工建设。这是中国首条以输送“沙漠、戈壁、荒漠”新能源大基地电量为主的特高压外送通道,其中新能源输送占比将达50%以上。宁夏腾格里沙漠新能源基地作为“宁电入湘”工程的重点配套项目,并网发电后将为湖南增加1/6电量,满足湖南的能源电力需求。
“宁电入湘”配套新能源基地二期200万千瓦光伏复合项目规划总装机容量为200万千瓦。光伏场区总占地面积约6万亩,拟划分2个地块,每地块装机容量为100万千瓦,每地块配套建设1座330kV升压站,1座100MW/200MWh储能电站。两个地块330kV升压站通过2回330kV架空线路接入甘塘750kV变电站(规划中)。
据李超翔介绍,二期200万千瓦项目建成后,每年能为电网提供38.5亿千瓦时的清洁电能。与传统火电相比,该项目每年可节约标准煤约117万吨,减少二氧化碳排放量约320万吨、二氧化硫排放量约616.09吨、氮氧化物排放量约689.25吨。此外,该项目还能大量减少灰渣和烟尘的排放,节约用水并减少相应的废水排放,对改善当地环境质量具有积极意义。
立足沙丘眺望,“地上没有草,不见土质好”的景象已然不在,取而代之的是分布密集、整齐联排的光伏板和环环相扣、纵横交错的草方格。日光的照射下,“蓝色海洋”波光粼粼,好似正不断向外输送绿电,草方格形成的大网中,若隐若现的沙生植物也冒出了点点绿芽,漫漫黄沙景象正步步走向沙漠绿洲。(此文出自见道官网:www.seetao.com未经允许不得转载否则必究,转载请注明见道网+原文链接)见道网机械栏目编辑/徐宁
